Рациональное использование временных, технологических и технических ресурсов при строительстве (реконструкции) скважин является залогом снижения материальных и трудовых затрат на производство данных работ. Компания Гео Тайм, в целях оценки эффективности работ производимых на ключевых этапах строительства скважины, предлагает, разработанный специалистами компании, комплекс анализов и показателей, которые предназначены для объективной оценки работы подрядных организаций, участвующих в проводке скважины.
В комплекс анализов и показателей входят следующие элементы:
- Факторный анализ времени строительства скважины;
- Коэффициент дополнительной циркуляции;
- «Drill of drill» (От нагрузки до нагрузки).
Факторный анализ времени строительства скважины

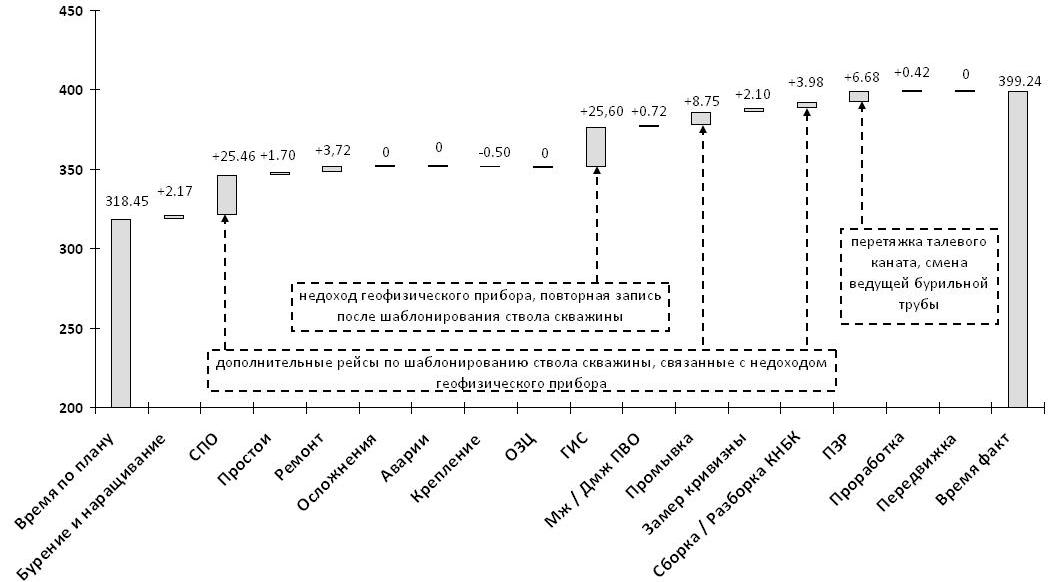

Суть факторного анализа заключается в сравнении времени основных операций (факторов) по анализируемой скважине с плановыми значениями этих же операций. Плановые времена могут задаваться супервайзинговым контролем, либо эти значения рассчитываются по опыту бурения лучшей скважины (с минимальным общим временем строительства) по данному месторождению, с аналогичным назначением, конструкцией и типом станка. Анализ проводится по окончании строительства каждой скважины на кусту и помогает выявить превышение времени отдельных операций по предыдущей скважине и своевременно принять меры по недопущению подобных превышений при строительстве следующей скважины.
Коэффициент дополнительной циркуляции

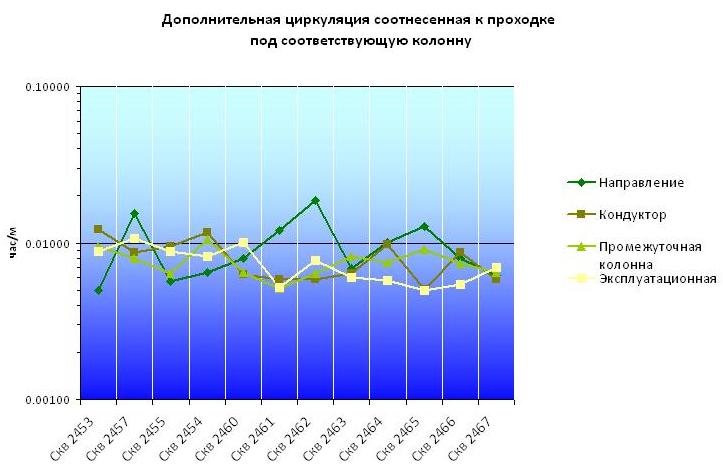

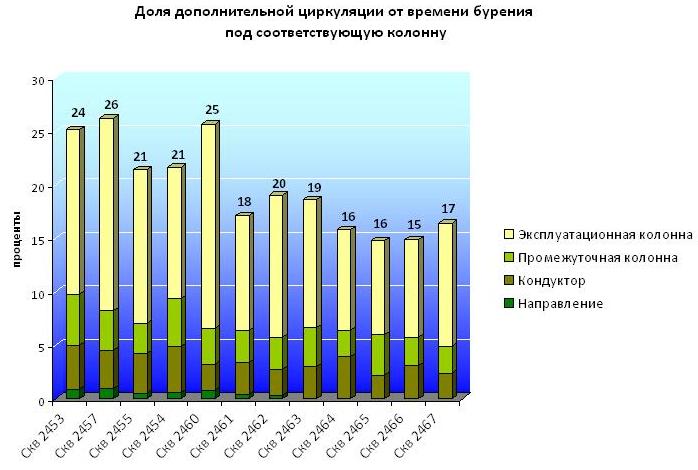

«Коэффициент дополнительной циркуляции» – это доля, сопутствующих бурению, промывок и проработок т.е. время дополнительной циркуляции, не связанной с углублением долота, на этапе бурения под каждую колонну. Доля такого времени определяется относительно времени бурения (углубления долота) под соответствующую колонну и отображается в виде процентов, либо соотносится к проходке под данную колонну.
При подсчете времени дополнительной циркуляции учитывается только регламентное время промывок и проработок на этапе бурения под каждую колонну. В расчет не принимаются следующие виды промывок:
- Промывки во время ремонтов, простоев и любого непроизводительного времени;
- Прокачки пачек, раствора, промывки во время утяжеления и обработки раствора выравнивания параметров, вымывание загазованных пачек и т.п;
- Промывки связанные с замерами и настройками забойного телеметрического комплекса;
- Окончательные промывки перед подъемом КНБК.
Drill of drill ("От нагрузки до нагрузки")

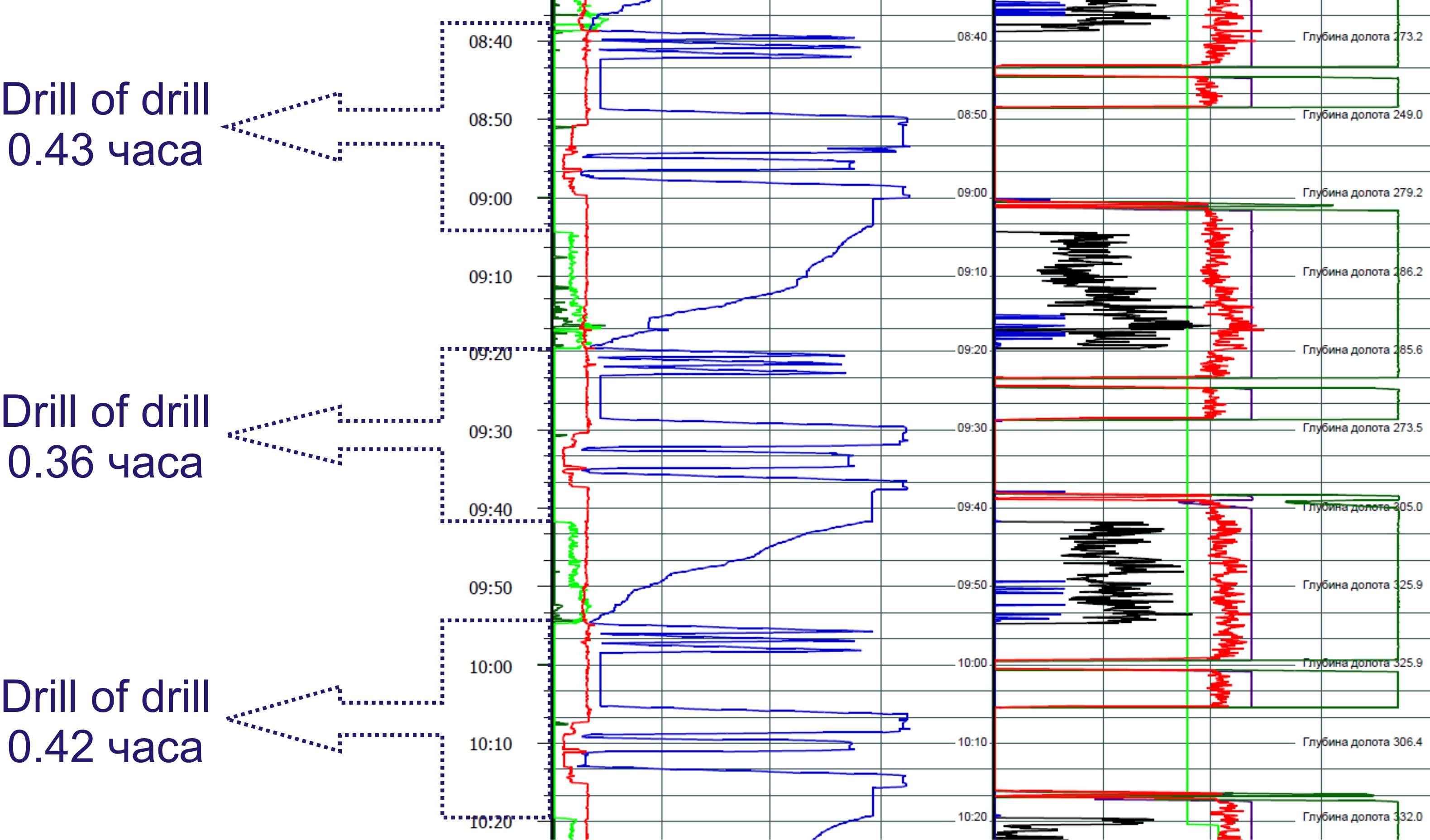

Drill of drill – время включающее в себя временной интервал с момента отрыва долота от забоя при полном заходе ведущей бурильной трубы до момента постановки долота на забой после наращивания.

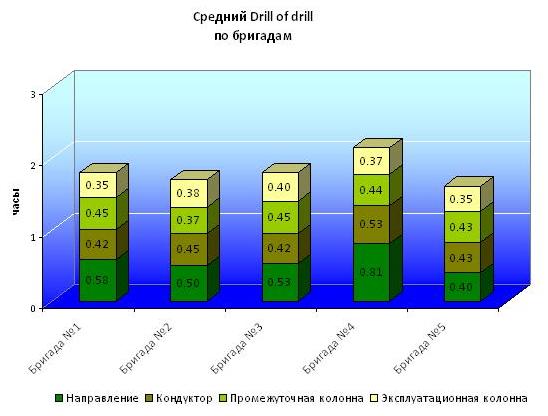

Показатель Drill of drill рассчитывается как среднеарифметическое значение для каждой колонны. Показатели во временной интервалах которых попали нерегламентные операции (ремонты, простои и т.д.) не суммируются.
